邊坡是自然或人工形成的斜坡,是人類工程活動中最基本的地質環境之一,也是工程建設中最常見的工程形式。邊坡的穩定性與多種因素有關,人類活動對邊坡的穩定性起著至關重要的作用。在邊坡附近爆破作業時,應控制爆破質點速度,根據監測數據調整爆破施工參數,避免振動過大造成邊坡的失穩。
測點布設
(1) 監測項目:質點振動速度、主振頻率。
(2) 測點布設:邊坡爆破振動安全允許值應以坡頂邊緣的振動速度峰值為基準;其它巖石邊坡爆破振動安全允許值應以坡腳處邊緣的振動速度峰值為基準。爆破振動速度監測應同時測定質點振動相互垂直的三個分量,質點振動速度為三分量中的最大值。

(3) 儀器安裝:安裝前,應對監測點及傳感器進行統一編號,在邊坡儀器安裝時,應選用太陽能供電方式進行安裝,將測點放置處清理干凈,用石膏粉將傳感器安裝在測點處,傳感器與地表緊密接觸,傳感器X(水平徑向)指向爆心并水平放置,儀器主機放進防護箱內;防護按照《混凝土結構后錨固技術規程》要求進行安裝,抗拔力滿足100kg要求;儀器安裝好后,設置參數進入采集狀態,最后將現場清理干凈,多余的耗材應帶離現場。

(4) 測點數量:地下工程進出口等高邊坡布置 1~2 個;大壩、溢洪道及鋼管槽邊坡布置 2~4 個;水墊塘、電站進出水口等高邊坡布置 1~2 個;一般礦山高邊坡長度小于 1000m 的布置 1 個,大于 1000m 的每千米布置 1 個; 地下礦山進出口等高邊坡布置 1~2 個;鐵路及公路工程邊坡布置 1~2 個;一般道路高邊坡長度小于 1000m 的布置 1 個,大于 1000m 的每千米布置 1 個。金屬非金屬露天礦山高陡邊坡爆破振動監測時,對已經形成的測點不少于3個;未形成最終邊坡、或最終邊坡出露高度小于50m時,應設置在邊坡主滑方向的臨時邊坡面坡腳處,測點不少于3個。
監測流程
1. 儀器工作:當振動信號傳來時,儀器會自動記錄和存儲振動信號,并將采集到的整個動態波形實時上傳至數據中心;在起爆幾秒后,用戶便可通過客戶端對已上傳的數據進行預覽和下載。

2. 現場監測:現場監測工作應做到作不干擾施工和保護物的正常運行,按監測方案有計劃、有步驟、有標準地進行;爆破位置、爆破參數與監測數據一一對應;監測日報、周報、月報按時上交委托各方;選擇的觀測點能夠真實反映爆破的危害。當監測數據出現異常時,應立即停止施工,排查安全隱患,調整爆破施工參數。
3. 監測報告:報告按可分為測點報告和爆次報告,根據項目需要來編制報告,監測單位應對整個項目監測質量負責。監測報告內容應包括監測時間、地點、參與人員、目的和方法、監測點布置、監測儀器和系統的標定結果、監測指標、鉆爆參數、實測波形圖和監測數據等。當監測數據超過相應的控制標準時,應在規定時間內報告相關部門;竣工報告封面應加蓋 CMA 編號章。
典型案例
吉安市富灘公路石料廠爆破施工振動檢測

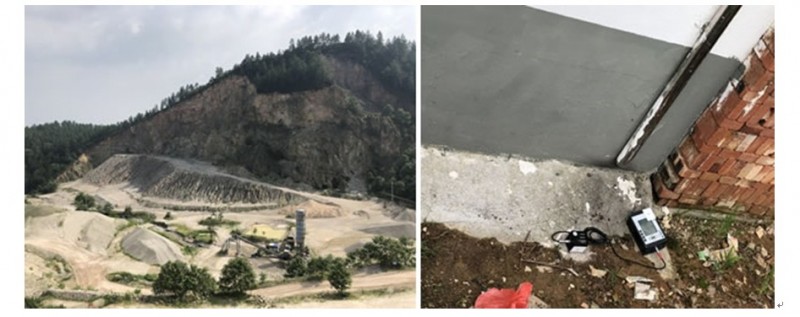

富灘公路石料廠爆破施工,距離附近道路僅100米,通過爆破監測,控制爆破振動,調整爆破施工參數,保護道路邊坡的穩定性。
